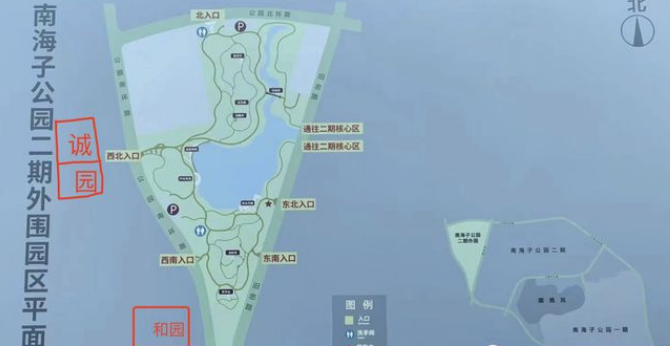

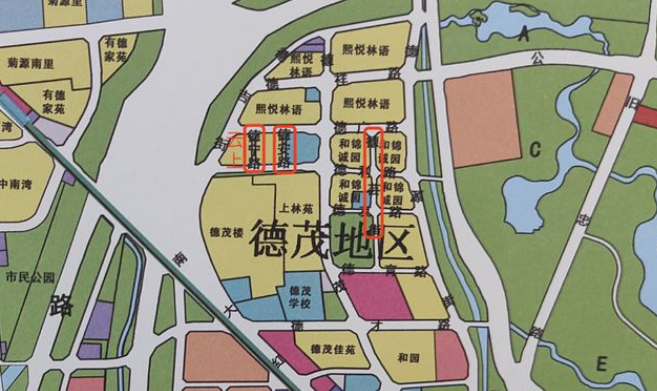

1、熙悦云上,和锦诚园小区中间(德芸街、德宁巷、德安巷道路):
工程规模:德宁巷长约148.8米,道路红线宽15米,为城市支路。德安巷长约147.7米,道路红线宽15米,为城市支路。德芸街长约173.8米,道路红线宽15米,为城市支路。
合同价:780万
建设单位:北京南海子投资管理有限公司
施工单位:泛华建设集团有限公司
施工许可证:2022-10-26(3个月内施工)
工期要求:300天
预计施工完成:2023-11-20前

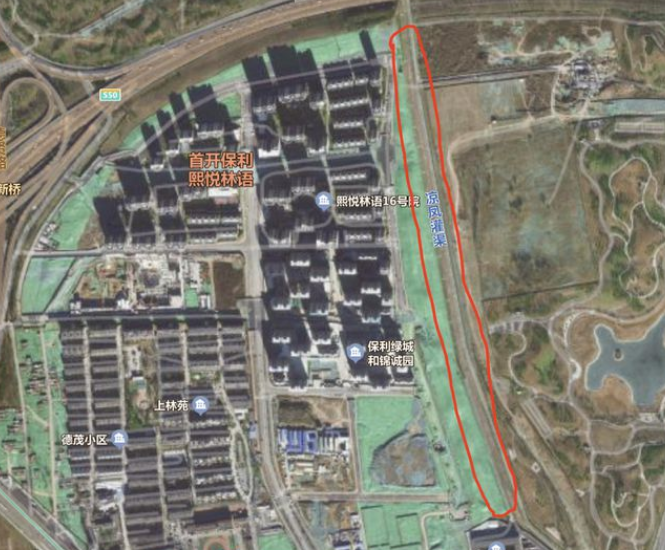

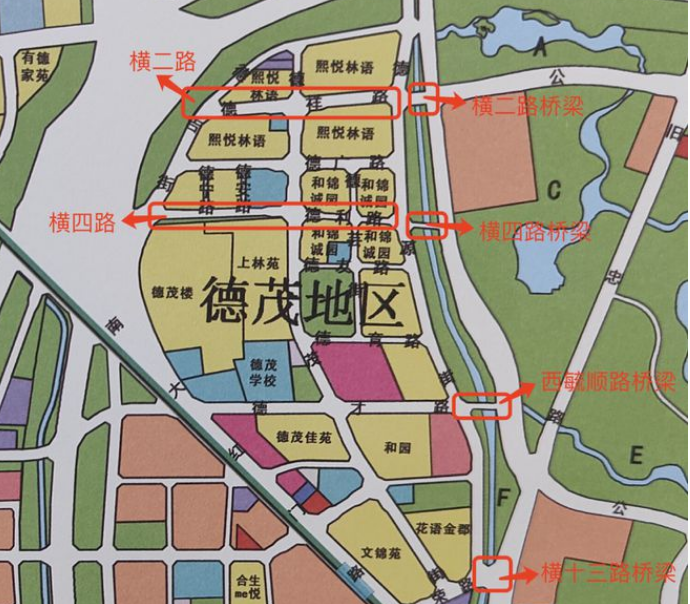

2、熙悦林语,和锦诚园往东(横二路、横四路及桥梁工程):
工程规模:
横二路:道路长1490.98米,宽40米,桥梁1座(单跨26.2米)
横四路:道路长933.8米,宽30米,桥梁1座(单跨27.2米)
西毓顺路:桥梁1座(单跨26.2米)
横十三路:桥梁1座(单跨28.2米)
合同价:19817万
建设单位:北京南海子投资管理有限公司
施工单位:北京天恒建设集团有限公司
施工许可证:2021-07-13(3个月内施工)
工期要求:452天
预计施工完成:推迟到2023年的年中完成

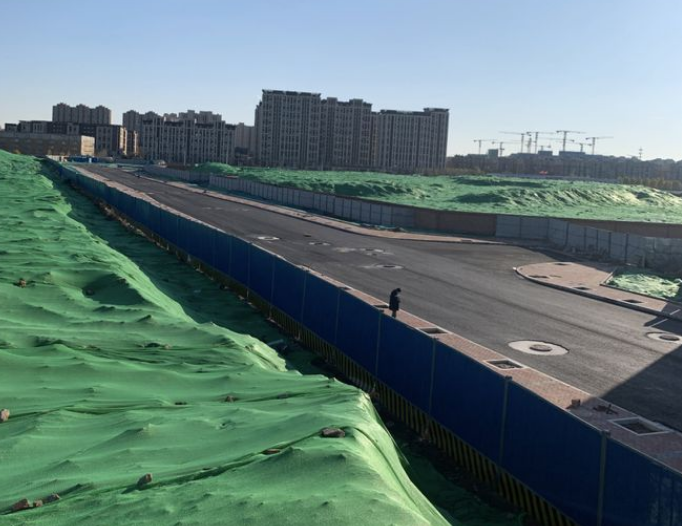

3、公园南环路北延:
建设单位:北京南海子投资管理有限公司
2023年6月份完成道路建设与已修建完的北环路衔接,形成公园南北环路的整体闭环。
4、和锦诚园东到西毓顺路(德源街):

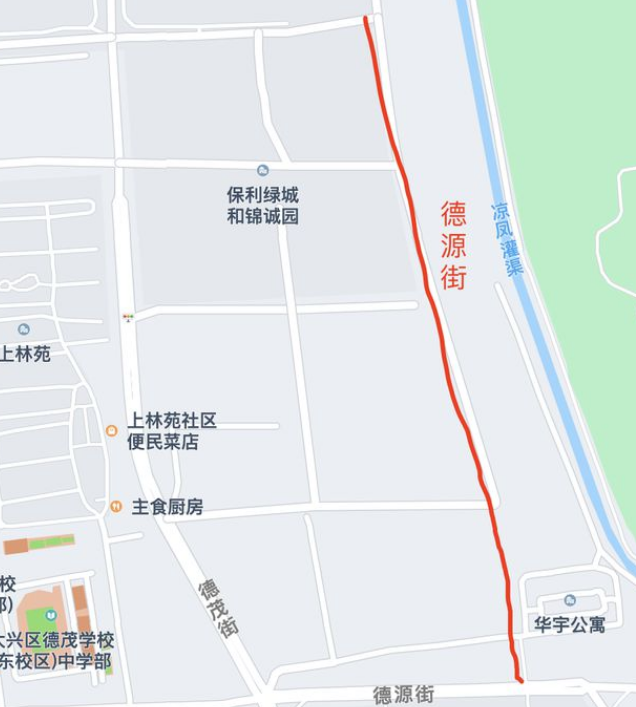

德源街和西毓顺路按照规划要求为十字交叉连接。华语公寓和仿古建筑影响德源街的建设。目前正在对华语公寓和仿古建筑进行清登测量阶段,下一步将结合相关数据制定拆迁方案。

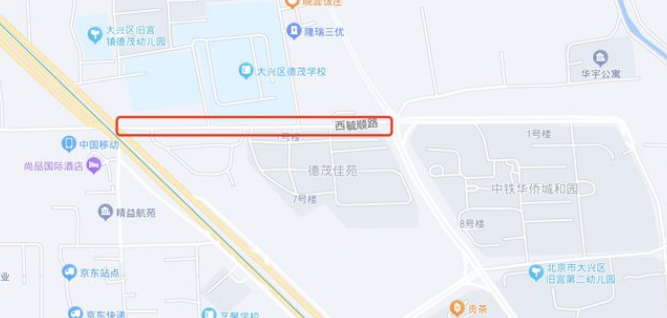

5、西毓顺路扩建:
施工单位:北京南海子投资有限公司
规划西毓顺路为城市次干路,红线宽40米,总长约1000米,其中东段(和园北)约550米已基本完成建设,西段约450米受金帆排练厅影响暂无法施工。现状道路仅有10米,配合学校教学工作,金帆排练厅计划2023年暑假予以拆除,拆除后进行道路施工,预计2023年10月份竣工。
1、五福堂地铁旁商业:

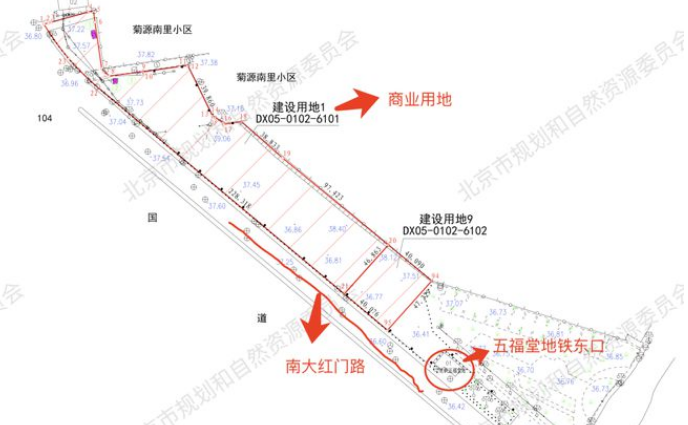

工程规模(平方米):总建筑面积27326平方米。其中商业总建筑面积25442平方米,地上建筑面积16642平方米,地下建筑面积8800平方米。邮政所总建筑面积1884平方米,地上建筑面积1884平方米。
合同价:12083万
建设单位:北京和信仁泰置业有限公司
施工单位:北京住总第六开发建设有限公司
施工许可证:2022-07-18(3个月内施工)
工期要求:558天
预计施工完成:2024-04-26前

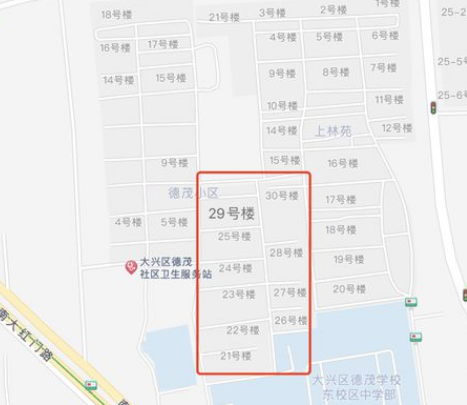

1、德茂小区8-19号楼改造:

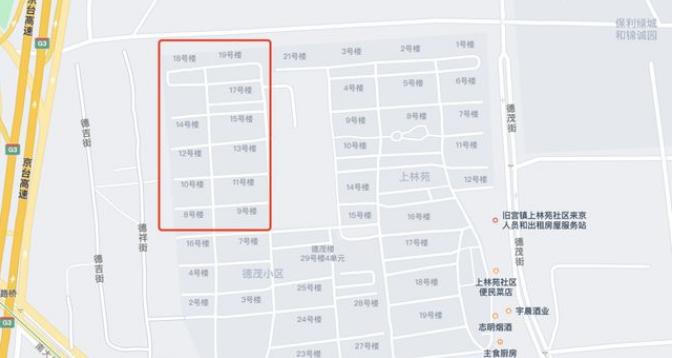

工程规模(平方米):49100
合同价:7078万
建设单位:北京市大兴区旧宫镇人民政府
施工单位:北京天恒建设集团有限公司
施工许可证:2022-12-30(3个月内施工)
工期要求:391天
预计施工完成:2024-04-24 前
2、德茂小区21-30号楼改造:
工程规模(平方米):58400
合同价:7385万
建设单位:北京市大兴区旧宫镇人民政府
施工单位:北京万兴建筑集团有限公司
施工许可证:2022-12-30(3个月内施工)
工期要求:411天
预计施工完成:2024-05-14 前

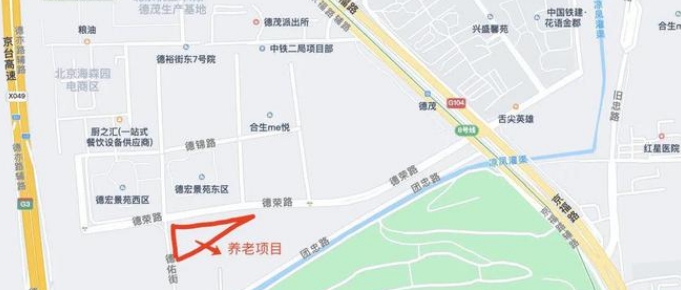

1、德茂B街区DX05-0200-6003地块养老项目:
工程规模(平方米):13582
合同价:6881万
建设单位:北京市南郊农场有限公司
施工单位:中建三局集团有限公司
施工许可证:2022-12-27(3个月内施工)
工期要求:385天
预计施工完成:2024-04-15前
2、凉凤灌渠两侧堆积的土堆:
凉凤灌渠工程已于2021年9月完成施工,路两侧堆积的土堆为后期河岸规划绿地造型使用,建设单位为北京南海子投资管理有限公司,目前正在办理相关前期手续,计划2023年完工。

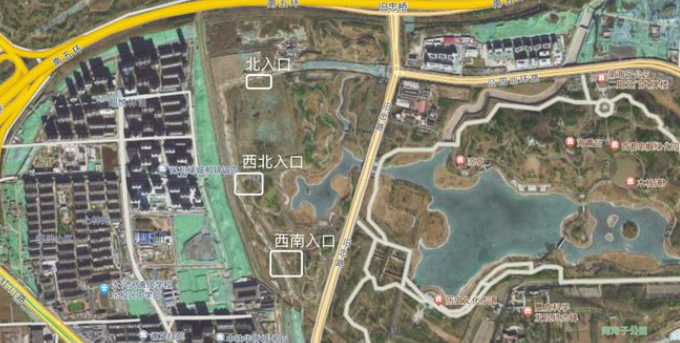

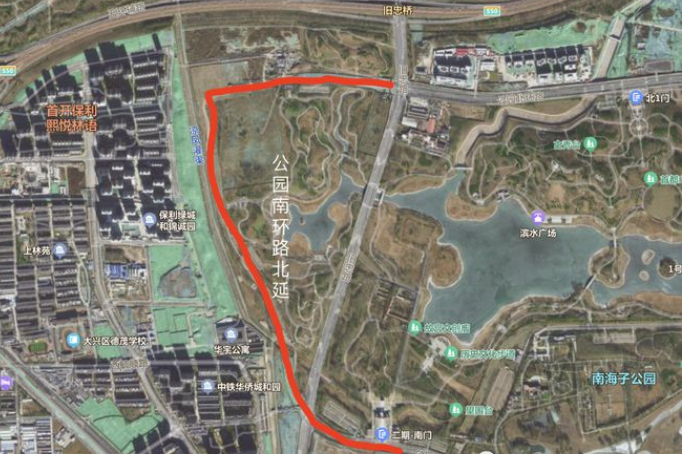

3、南海子公园三期入口建设:
待公园南环路北延路2023年6月修结束后开通,计划2023年完工。
4、华宇公寓西北角体育设施(待定):
旧宫镇德茂片区也将新增一处社区级体育设施,位于现华宇公寓西北角,占地4100平方米,拟于2025年-2030年实施。
